www.NazarNews.kg NazarNews - дүйнө назарында! www.NazarNews.kg NazarNews - в центре мирового внимания! www.NazarNews.kg NazarNews - ترى العالم في عينيك www.NazarNews.kg NazarNews - 你眼中的世界! www.NazarNews.kg NazarNews - dünya gözünüzde! www.NazarNews.kg NazarNews - The world in your eyes! www.NazarNews.kg Биздин байланыш: +996 779 028 383 www.NazarNews.kg Email: [email protected] www.NazarNews.kg WhatsApp кабар: +996 779 028 383 www.NazarNews.kg
Министерство энергетики Кыргызской Республики реализует ряд крупных проектов, направленных на преодоление дефицита электроэнергии и повышение генерирующих мощностей. Особое внимание уделяется крупным гидроэлектростанциям. В настоящее время активно реализуется проект по вводу в эксплуатацию гидроагрегата №2 Камбаратинской ГЭС-2. Данный проект направлен на повышение надежности электроснабжения и укрепление энергетической безопасности страны.
Текущая установленная мощность электростанции составляет 120 МВт. После ввода гидроагрегата №2 общая мощность станции увеличится с 120 МВт до 240 МВт. Согласно утвержденному графику, ввод гидроагрегата №2 в эксплуатацию запланирован на начало 2029 года.
Ввод в эксплуатацию гидроагрегата №2 позволит увеличить генерирующие мощности и повысить устойчивость энергосистемы, особенно в периоды максимальных нагрузок.
На текущий момент выполняются следующие работы по реализации проекта:

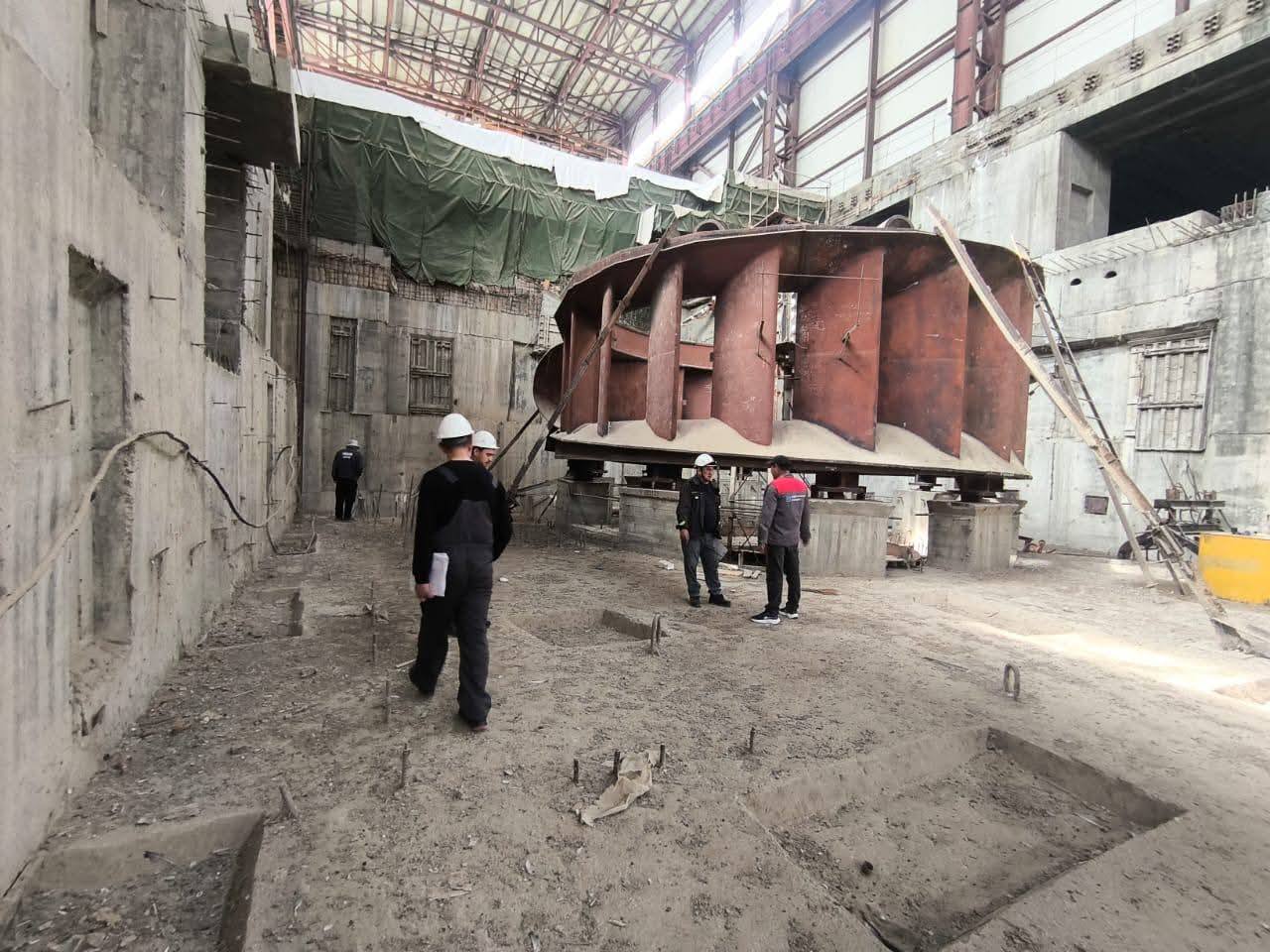

Лот №1 (турбина и генератор);
В рамках мобилизации полностью завершены строительство и оснащение офисных помещений, объект функционирует в штатном режиме. Продолжаются работы по развитию инфраструктуры жилого лагеря, а также ведутся работы по его подключению к очистным сооружениям.
В части проектирования чертежи по турбине утверждены с учетом замечаний, разработка проектной документации по генератору продолжается.
Лот №2 (открытое распределительное устройство 500 кВ и линии электропередачи);
Инженерные изыскания и топографические работы завершены. Обновленный геологический отчет утвержден. В настоящее время ведется работа по приведению проектной документации в соответствие с техническими требованиями.
Лот №3 (водопроводные сооружения и здания ГЭС);
Построены офисные здания для подрядных организаций, а также жилые помещения для консультантов Fichtner и подрядчиков. В настоящее время продолжается строительство лаборатории и бетонного узла.
В рамках проектирования подготовлены исходные материалы для дальнейшей разработки, включая водопровод В-2. С учетом взаимосвязанности всех лотов согласовывается производственный график.
Основная цель реализации данного проекта заключается в укреплении энергетической независимости Кыргызской Республики. Также он позволит расширить энергетический потенциал страны, обеспечить устойчивое электроснабжение и повысить надежность энергосистемы.
Реализация проекта осуществляется в плановом режиме с соблюдением утвержденных сроков. Обеспечена координация между всеми участниками строительства и проектирования.
