www.NazarNews.kg NazarNews - дүйнө назарында! www.NazarNews.kg NazarNews - в центре мирового внимания! www.NazarNews.kg NazarNews - ترى العالم في عينيك www.NazarNews.kg NazarNews - 你眼中的世界! www.NazarNews.kg NazarNews - dünya gözünüzde! www.NazarNews.kg NazarNews - The world in your eyes! www.NazarNews.kg Биздин байланыш: +996 779 028 383 www.NazarNews.kg Email: [email protected] www.NazarNews.kg WhatsApp кабар: +996 779 028 383 www.NazarNews.kg

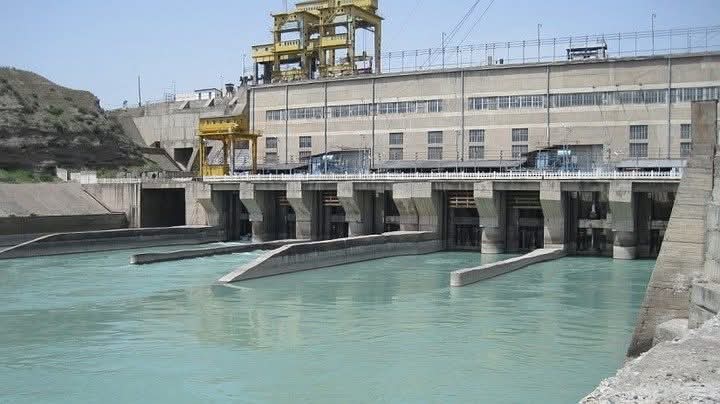

В рамках проводимой Министерством энергетики Кыргызской Республики реформы по модернизации энергетической отрасли на Уч-Курганской ГЭС продолжается реализация одного из ключевых проектов — параллельной реконструкции гидроагрегатов станции.
Работы выполняются в соответствии с утвержденным графиком в рамках Пакета-2, генеральным подрядчиком которого выступает китайская компания CNEEC. На объекте задействовано 113 специалистов. Строительно-монтажные работы одновременно ведутся на нескольких ключевых участках станции.
Общий уровень выполнения работ по данному направлению на сегодняшний день составляет 26,8%.
Ход работ по гидроагрегатам
Гидроагрегат №1
ведется сборка статора;
выполняется монтаж трубопроводов технического водоснабжения;
проводится очистка металлических поверхностей шахты турбины от старого лакокрасочного покрытия.
Гидроагрегат №2
осуществляется монтаж трубопроводов технического водоснабжения;
ведется установка воздухоохладителей статора;
выполняется фрезеровка опорных колец статора турбины;
проводится штрабление бетона для прокладки труб измерения давления;
выполнена транспортировка ротора между гидроагрегатами.
Замена трансформатора №1 продолжается в параллельном режиме. В настоящее время готовность работ составляет 47,8%.
На данном этапе выполняются подготовительные работы к монтажу трансформатора, осуществляется прокладка контрольных кабелей, а также ведется монтаж токопровода в распределительном устройстве 10 кВ.
Работы по модернизации гидромеханического оборудования продолжаются в плановом режиме в соответствии с утвержденным графиком.
На сегодняшний день достигнут следующий прогресс: в верхнем бьефе выполнено 13,5% работ, на плотине станции — 17,1%, в нижнем бьефе, включая ремонт металлоконструкций и затворов, — 11,2%.
В результате комплексной модернизации установленная мощность Уч-Курганской ГЭС последовательно увеличивается. В 2025 году, после завершения реконструкции гидроагрегатов №3 и №4, мощность станции выросла с 180 МВт до 198 МВт. В текущем этапе, после завершения реконструкции гидроагрегатов №1 и №2, установленная мощность увеличится до 216 МВт, что обеспечит дополнительный прирост в 18 МВт.
Таким образом, модернизация обеспечивает поэтапное и устойчивое увеличение генерирующих мощностей станции, повышая надежность всей энергосистемы страны.
Реализация проекта параллельной реконструкции гидроагрегатов Уч-Курганской ГЭС является значимым этапом в обновлении энергетической инфраструктуры Кыргызской Республики и будет способствовать дальнейшему укреплению энергетической безопасности страны.
